Jak se daří dnes...:

3.1.2011  Svítíme...  Osvětlení bylo postaveno ještě v prosinci, ale se svícením to byl "dárek" do nového roku. Nicméně Rastas (nebo snad jiní lidé v pozadí) nám v obci chystají další šílenosti - poslední z akcí je plánovaná výstavba dvoudomků s výjezdem proti hospodě na Staré. To je tak šílené, že neuvěřím, že k tomu silničáři dali dobrozdání.

13.11.2010  Radost byla opravdu předčasná...  Žádné osvětlení, nic se nezměnilo. Kecy pana Dolanského ohledně předávání komunikace obci, to je maximum, co Rastas ještě na lokalitě E předvádí - tedy kromě dláždění chodníků u nových řadovek a rostoucího nepořádku u potoka (přibývá sice také díky místním, ale kdyby tady nebyl zpustlý pozemek ale upravená louka, tak sem nikdo nic nevozí) a nově vkusné parkoviště bagrů. Hnus.

16.6.2010  Radost byla předčasná. Postup přípravy osvětlení se opět zastavil, zůstali nám tu jen díry. Také jsem se pustil do nápravy dlažby v koupelně (a stejně špatně je provedena v předsíni). Vyrovnávací stěrka asi zmrzla či co, v každém případě, dlaždice na zemi drží jen díky tomu, že jsou (byly) vyspárovány. Jinak jdou odtrhnout rukou... Jen pro zajímavost jsem zkusil kontaktovat firmy, uvedené jako držitelé záruky - pochopitelně, telefony nikdo nezvedá (Waxum) a mail neexistuje (Lepka).  (A pro zasmání zde je malé video....)

15.4.2010  Už by to chtělo dokončit.  Lokalita E je i po dalším roce stále temným územím, kde se nesvítí. Nemám tušení co všechno brání dokončení komunikací (pokud to nejsou jen finance), ale při pohledu na všechny lokality jak v Nučicích tak ve vesnicích kolem bývá osvětlení dříve než domy, zatímco tady nic. Jen vytažené kabely stačil kdosi odstřihnout a zřejmě odnesl do sběrny. Takže i to bych připočetl na tu horší misku firmě Rastas (Rastas stavební, Úsporné domy... a bůhví jaké jiné názvy dnes hlavní aktéři používají). Aktualizace 24.5.2010: Něco se začalo dít! Možná to bude osvětlení!

Moje zkušenost s firmou Rastas:

Pro čtenáře těchto řádků - neměl jsem nemám žádný zájem poškozovat ani firmu Rastas, ani její zákazníky, neřku-li zapříčinit nedokončení lokality "E", jak mi bylo panem Černým podsouváno. Mojí jedinou ambicí bylo a je komentovat průběh stavby domu a názor ať si každý udělá sám. Ale možná porovnejte si i další zdroje: http://forum.living.cz/viewtopic.php?f=144&t=1609609 nebo http://rrdnucice.bloguje.cz/ či třeba zde: http://nedevelopersky.webnode.cz/o-nas/  A dosud nepředaná lokalita (komunikace, sítě) hovoří také za své.

Tady je moje zkušenost:

    1. Cena - firma Rastas slíbený a objednaný dům postavila, dohodnutá cena nebyla překročena a doplatky se týkaly jen změn, které jsem žádal. Veškeré administrativní úkony, pomoc při zajištění úvěru, vklady na katastr - vše fungovalo bez výhrad. Hodnotím: výborně.

    2. Termín - zpoždění stavby (t.j. do kolaudace) dosáhlo 11 (!) měsíců od původního termínu (a penále za zpoždění ale firma Rastas odmítá zaplatit, neboť by to prý ohrozilo jejich hospodaření...) Smlouva o dílo je sice v tomto bodě zcela jednoznačná, ale text podepsaných smluv Rastas bere jen jako orientační). Hodnotím: nedostatečně. (a také neomluvitelně)

    3. Kvalita stavby jako takové je dobrá, zejména pokud jde o hrubou stavbu,  zatím se neprojevila žádná závada. Zato některé detaily z dokončovacích prací (detaily obkladů, montáž dveří) se vyloženě nepovedly. Tady by snad musel člověk na stavbě stanovat. Ale řízení stavby, stejně jako dodavatelé, se ke konci hodně měnilo, což věci neprospělo. Řízení stavby, také několik bodů dolů., ale celkově kvalitu hodnotím: chvalitebně. Dlažba je ale provedena naprosto nedostatečně (pro zasmání zde je malé video....)

    4. Chování firmy k zákazníkovi - to byla snad nejslabší část projektu. Svévolné změny v projektu, mírné vyhrožování neuzavřením kupní smlouvy, nedodržení dohod, sdělování nepřesných informací - na to vše musí být člověk připraven.  Stejně jako na to, že po předání (a tedy zaplacení celé ceny) se postup prací na nedodělcích téměř zastaví. Hodnotím: nedostatečně. (a také neomluvitelně)

Nakonec jsem byl opravdu rád, že jsem byl v první etapě a že to nebylo horší (viz. klienti posledních etap lokality E, kteří čekají na dokončení stavby od konce roku 2006! - proti tomu byly naše trable selankou).  Stavbu na klíč bych podruhé nezvolil - což neznamená, že by to bylo snazší nebo méně riskantní (s garáží jsem si stihnul zažít svoje). Jinak  kontakt na mne je zde... a hodně štěstí při rozhodování i při stavbě.

Jak stavba probíhala, měsíc po měsíci...:

26.2.2009  Pozor aktivita!  A opět kolem vstupních vrátek jenž mi byly zanechány bez štítku a bez klíče - tak nyní je mám kompletní, leč opět bez klíče. Věřme tedy, že se svého času dočká i štěrk do okapových chodníčků a dvířka na uzávěr plynu, což jsou poslední dvě chybějící položky, které stojí za řeč. Spěch není, je teprve únor, sotva 14 měsíců po plánovaném dokončení. Ale chyba je prý v dodavatelských firmách, nějak se jim nechce dodávat slíbené a zaplacené.

Zima v Nučicích    -  leden                                                                                                a ještě lepší únor                                             Květen: štěrk

31.12.2008  Vánoční dárek.  K vánocům jsem "dostal" plotové pole a dokončení brány (24.12.) a ještě terénní úpravy před domkem (30.12.!) - takže seznam nedodělků je zas o položku menší. O několik dnů později mi dorazily reklamované dveře do pracovny, takže i uvnitř jsem mohl před koncem roku slavit částečný úspěch... A ke slovu nakonec přišlo i hrablo na sníh - do Nučic na chvilku dorazila zima.

2.11.2008  Dlouho očekávaná vrata jsou na místě - kvůli úzké brance jsou trošku divně navěšena zvenčí ale zejména - sada bohužel neobsahuje plotový dílec, což by zřejmě znamenalo, že bude každý díl jiný... Zatímco "u nás" se hlemýždím tempem blížíme jakémusi konci, na začátku pole se začalo stavět - nejprve řadovky nyní i vpravo. Projet je tedy nutné bahnem, které se potom roznáší po celém areálu.

Branka                                                              a chybějící plotové pole

19.10.2008 Dnes se konečné úpravy dočkal i sokl domku - připravený podklad je natažen marmolitem.

5.10.2008 Stále, přes mnohá ujištění, žádná změna. Dodělávky jsou - s výjimkou komunikace - v zásadě stejné, jako při předání domu v červnu. Zničený plot doplnil poničený nájezd k domu - zřejmě některý ze stavebních strojů se nevytočil. Ale co by člověk tak mohl žádat - nakonec každý projekt má nějaké to zpoždění... (cituji poměrně častý výrok zaměstnanců Rastasu...). Jako dodavatel - alespoň snad na mém domě - končí Waxum a nastupuje již třetí firma, Carecar.

28.9.2008 Ani v září se Rastasu nepovede domky zkolaudovat. Závěr projektu je opravdu tristní. Požádal jsem společnost Rastas o zaplacení penále (podle Smlouvy o dílo mi náleží 500 Kč za každý den prodlení) - jen ztracený čas - prý to vidí jinak (pokud bych prý totiž trval na vyplacení penále, mohl by na to Rastas doplatit a areál by třeba zůstal nedokončený - .a kdo si to vezme na svědomí, že...) . Dokončovací práce žádné neprobíhají. Zato se ovšem začínají stavět nové domky v přední části - řekl bych, že to znamená jediné - noví klienti a jejich zálohy jsou důležitější než my, ležáci (o úrovni hospodaření a efektivitě nechť si každý udělá úsudek sám). Pokud byly moje záznamy na této stránce vcelku pozitivní, poslední měsíce bohužel potvrdily jen jediné - termíny Rastas nedodrží, uzavřené smlouvy nerespektuje (pokud  se mu nehodí) a zaměstnanci prostě poskytují informace ne zcela přesné. Ovšem - prý jsou ještě daleko horší firmy...

11.8.2008 Zatímco dosud jsem se ohledně kvality prací vyjadřoval víceméně kladně, po akci vnitřní dveře musím lehce korigovat. Odborníci, kteří dostali za úkol instalovat (pozdě objednané, pozdě dodané...) dveře, totiž nedokázali otočit ani jazýček stavební vložky (a nechali mi ji ležet na zemi), rektifikace pantů v zárubni jim zůstala zcela skrytá (opravdu všechny jsem musel dotáhnout) a poté co nalepili přechodový profil ani nevyzkoušeli, zda jdou zavřít dveře (a nebo zkusili ale nevadilo jim, že nejde - stejně výškové seřízení by asi také nezvládli). Takže až na jedny (ze šesti) ostatní dveře nedoléhaly, byly křivě, nízko atd. (jemné posunutí štítku, aby dveře lehce zaklaply se pánové snad jednou také naučí). Suma sumárum, stará pravda, že na teprve na detailech se pozná odborník zůstává v platnosti. A na závěr malá ukázka, jakou pozornost společnost Waxum detailům věnuje (už jsem s nimi naštěstí skončil):

3.8.2008 Kolaudace je stále v nedohlednu. Navíc jsem zaslechl, že stavební povolení je na všech 30 domků I. + II. etapy a kolaudovat se musí současně... Zdá se, že dříve budeme mít všichni kolem dokola vzrostlý živý plot. Pokud jde o termíny, neexistuje žádný, který by Rastas nedokázal prošvihnout.... V kuchyni jsem opět pokročil - vše je na své místě - včetně pracovní desky!

Detail napojení zakončovacích profilů v rohu dle společnosti Waxum

28.6.2008 První návštěva - přijeli jsme zaměřit kuchyňský kout, protože linka a vše kolem je první (a asi největší) z úkolů nutných ke zprovoznění domku. Původně jsem navíc nepočítal s komorou (nakonec vystavěnou jako náhradu za komoru pod schody...), takže teď si to musím rozvrhnout trochu jinak. Obývák mi přijde zase o kousek větší - asi to dělaj ta léta v paneláku, že nejsem zvyklý na větší prostory. Asi tam umístím i pracovnu.

28.6.2008 "Trávník"                                        Výhled z Marty pokoje                                Zde bude kuchyň                                            Řešení obkladu oblé stěny

27.6.2008 Domek jsem - skoro přesně - po dvou letech od prvního zápisu - převzal! Nebylo to až tak úplně bezproblémové, ale nakonec jsme všechny sporné otázky vyřešili předem, takže vlastní předání už se omezilo jen na soupis nedodělků a předání záručních listů. Skutečný konec stavby ale očekávám až tak koncem července, kdy by měly být na místě zárubně a dveře a tím se vnitřek definitivně uzavře. Mezitím - doufám - budou dotaženy všechny drobné trable a také já se snad dokážu popasovat s dokončením kuchyně, krbu a šatny.

21.6.2008 Tak a konečně je stanoven den předání stavby - 27.6.2008. Nicméně stavba i tak zůstane nezkolaudována a navíc v ní nebudou ani jedny zárubně a dveře (objednány u výrobce jsou totiž jen pár týdnů, t.j. asi rok poté, co jsme sepsali objednávku...), zároveň tak zůstanou nedočištěny obklady atd.. Takže vlastně ani nemohu mluvit o tom, že je konečně hotovo. Takže jediné co se změní - konečně budu moci do domku samostatně a kdy budu potřebovat...

14.6.2008 Snad poslední větší nedodělky (vana, schodiště a komora) jsou dokončovány, Waxum naštěstí dohodnuté věci plní - škoda, že se toho ujali až pár dní před dokončením. Od tohoto týdne má být domek již připojen k elektrice a odpadu.

7.6.2008 Tentokrát jsou na místě lidé z dodavatelské firmy, takže se sepisují nedodělky. Stále není zabudována vana a spižírna, objevuji čelo schodiště a také "neexistující dveře". Dům tedy, pokud zřejmě budu hodně telefonovat, bude možné dokončit do 30.6.2008, ale nejspíš ještě nebude zkolaudovaný. A navíc - pro banku musí nabýt právní moci a to je dalších +14 dní. Musím opět jednat s bankou o prodloužení...Ani nejzazší termín tedy Rastas nedodrží - ostatně jako dosud žádný dohodnutý/stanovený/slíbený...

31.5.2008 Informace z Rastasu říkají, že el. přípojka je konečně zprovozněna a totéž snad čeká i kanalizaci. Úpravy okolí domku pokročily, ale hlavní změnou jsou pochopitelně fasády (byť zatím bez obkladu). Instalováno bylo schodiště - ale komora v kuchyni stále přepažena není, plovoucí podlaha v obýváku tak zůstává stále nedokončena. Že by opravdu byl červen tím očekávaným měsícem?

31.5.2008 Severní fasáda a plot                    Průhled domky                                                Schodiště                                                         Jižní fasáda s teráskou

14.5.2008 Další kontrolní den na stavbě ukázal, že naděje na květnové předání je minimální. Čili zpoždění bude zřejmě maximální, které smlouva o dílo připouští - celkem tedy již  6 měsíců (a kdoví, zda to bude konečný termín). Také mne zamrzelo už viditelné poničení zámkové silnice - čeká nás tedy jízda po betonových hoblech. Na domečku samotném je nejvíce znát dobudování okapových chodníčků a zarovnání terénu, uvnitř jsou již víceméně položeny podlahy a je vymalováno.

12.4.2008 Komunikace se protáhla skoro až k řadovkám a je vyštěrkován příjezd k domu. A termín dokončení by se podle posledních informací měl vejít do května.

12.4.2008 "Dálnice" k řadovkám                   14.5.2008 Horní pokoj                                    Porovnání barvy schodiště                          Terasa

6.4.2008 Letmá návštěva na kole - silnice již pokračuje i kolem nás, jsou vykopány retenční nádrže a okolí domku je srovnáno.

26.3.2008 Ze stavby odcházím v lepší náladě. Kontrolní den č.5 sice začal opět v blátě - silnice stále končí ještě před námi, ale uvnitř už se je na co koukat. Dlažby jsou jak objednáno, v požadovaných barvách a v patře nakoso, připravená plovoucí podlaha je borovice jak domluveno. Radiátory jsou na svém místě, stejně jako kotel a především - je doděláno podkroví a sádrokartony. Vlastně chybí jen dveře a obložky, schodiště a plovoucí podlahy. Nejzajímavější pohled je dnes rozhodně do koupelen - kromě vany je vše na svém místě. .

26.3.2008 Horní chodba s koupelnou            Spodní koupelna                                            Podkroví (sádrokartony)                              6.4.2008 Komunikace

9.3.2008 Po necelém měsíci jsem se opět zastavil na stavbě - uvnitř už pravděpodobně už došlo na sádrokartony a přibyl nám hromosvod. A venku se rozjela stavba silnice - zatím sice nevede až k nám ale na to určitě také dojde.

Je tam změna...hromosvod!                            Zajímavý detail                                              Cesta                                                                ... zatím končí kus před námi

19.2.2008 Následně dorazil vcelku očekávaný dopis (pro zajímavost zde...) - podle nové smlouvy o dílo totiž takový dopis stačí k dalšímu odkladu dokončení, v podstatě to lze bez následků dělat až do června. Zatím "mimořádně velmi nevhodné" klimatické podmínky (jako nadšený lyžař musím bohužel souhlasit, byť letošní sezóna je lepší té loňské) posunuly dokončení na konec dubna. Skoro bych se teď vsadil, že následující období bude mimořádně deštivé.

17.2.2008 Krátká kontrolní návštěva - stále žádný velký postup. Nadále nejsou dokončeny sádrokartonové podhledy protože izolace je stále ještě v obýváku. Jako hlavní důvod pomalého postupu uvádí Rastas nedokončení el. přípojky a podle všeho by to mohlo být během asi 10 dnů vyřešeno. V každém případě mohu alespoň konstatovat, že jsem byl o stavu věcí firmou podrobně informován - odpovídající komunikaci jsem doposud trochu postrádal.

27.1.2008 Dlažba v kuchyni zmizela. Naopak je vidět instalovaný radiátor. Jinak ovšem nic nenasvědčuje tomu, že bych se měl obávat avizovaného "náhradního" termínu dokončení (tedy konec února, začátek března) - stále chybí komunikace, zateplení podkroví a sádrokartonové podhledy také ještě na svoji příležitost čekají... Ale uvnitř by se to možná stihnout dalo. Obdržel jsem potvrzený vklad do katastru - také docela zásadní věc.

27.1. Kuchyně bez dlažby                             Zvenčí beze změny

23.1.2008 S Waxumem dohodnuta náprava - dlažba v kuchyni zmizí a bude znova vystěrkováno, dlažba na chodbě v patře bude nakoso a rovněž oranžová, jako je v koupelně... Ani nástupce pana Blažka nechápal, jak k takové situaci mohlo dojít a postavil se k tomu velmi vstřícně.

17.1.2008 Kontrolní den č.4. Pochopitelně jsem byl nejvíce zvědavý na obklady a dlažbu. Jenomže mne čekalo zklamání - tedy ne snad, že by to bylo uděláno špatně, spodní koupelna i zádveří je pěkné, ale z mně neznámého důvodu vydláždili kuchyň namísto chodby v patře (v objednávce Waxumu je to ještě extra vyjmenováno). V horní koupelně je zase najednou jedna dlažba nakoso - a to mi dvakrát volali a ptali se na to... Snad jen to, že jsem zastihl na místě elektrikáře a upřesnil jim pár drobností mi zachránilo náladu, protože mi přijde škoda času, námahy a materiálu, když někdo nedokáže řemeslníkům říci co a jak - a přitom to bylo jasně domluveno.

Zádveří                                                             Koupelna v přízemí                                        Kuchyň (zde měla být plovoucí)                Horní koupelna (nakoso)

18.12.2007 Kupní smlouva je již vložena do katastru, doplácím tedy "zbytek" z ceny domu a současně mi dnes ze stavby volají obkladači. Čili uvnitř domečku se schyluje k zásadním změnám vzhledu - dlažba, obklady! Možná dojde i na zárubně...

07.12.2007 Podpis kupní smlouvy. Přesně jak to mělo být - jen domek dokončen není, smlouva o smlouvě budoucí tedy v tomto bodě nebyla ze strany Rastasu dodržena. Pod tlakem změny DPH navíc "musí" dojít k zaplacení téměř celé kupní ceny. Alespoň, že již existuje alespoň nějaká dohoda ohledně ochranné zídky a samozřejmě vklad do katastru. Ohledně dokončení a kolaudace je nyní optimistický výhled začátek března, pesimistický červen. Změna smlouvy s sebou nese i změnu výše penále - namísto 300.000,- splatných v březnu max. 50.000,- v červnu. Podle mého původní smlouvu bylo možné vykládat v můj prospěch tedy že cena je včetně zákonného DPH (bez ohledu na změny) ale se zlou jsem se potázal. Pokud prý budu trvat na tomto výkladu, neuzavřou se mnou smlouvu a raději zaplatí penále. Se ziskem prodají jinému zájemci. Řekl bych, jemná forma vydírání.

20.11.2007 Kontrolní den č.3. Uvnitř stále víceméně beze změny, pouze v kuchyni jsou již připraveny dlažby a byly provedeny tlakové zkoušky topení. Zvenčí významná změna - dokončena fasáda bez konečného nátěru a obkladů a je vybagrována komunikace - ta by se hodila, pohybovat se na stavbě bez galoší je risk. Avizované sádrokartony dokončeny nejsou. Další postup splátek už ale tak jako tak nesleduje výstavbu ale jen reaguje na změnu DPH (máme konec roku 2007).

Pohled od náměstí v Nučicích                      Fasáda                                                             Připravená dlažba

30.10.2007 Kontrolní den č.2. Vnitřní omítky jsou hotovy, stejně jako podlahy, dojem z prací a stavu na stavbě opět velmi dobrý (už to dostává tvar a zvlášť obývací místnost se omítnutím snad ještě zvětšila). Ale s termínem už je to asi definitivně nahnuté - Silvestra si budeme muset naplánovat jinam (nemluvím samozřejmě, o tom, že to by mne na celé věci trápilo nejmíň...). V této etapě také nejsou dokončeny podhledy prvního podlaží, důvod je jak před 20 lety - nejsou lidi.

Zateplení                                                         Vnitřní omítky v patře                                    Obývací pokoj a kuchyň

15.10.2007 Dnes došla zpráva o změně stavebního technika. Jestli se to nějak odrazí i v postupu prací na stavbě, těžko soudit. S vnější izolací se k našemu domku ještě dělníci nedostali, stále jsou ob jednu řadu vzdáleni. A tak zatím jedinou viditelnou vnější novinkou, kterou jsem zaregistroval, je instalace držáků okapů. Začínám se ale - při současné rychlosti postupu - lehce obávat o termín dokončení, ani ne tak domků jako takových, spíš návazných komunikací.

    Dobře nakonec dopadla diskuze na téma vnější obložení schodiště - z klasických keramických pásků to bylo nerealizovatelné a developer navrhoval buď úplné vypuštění obkladu a nebo obložení ve svislém směru. Obě tyto varianty by ovšem zničily jediný výrazný rys řešení - je ostatně vidět na všech vizualizacích. Nakonec situaci zachránily pásky Izoflex (viz. www.targus.cz), neboť ty jsou ohebné.

24.9.2007 Po nějaké době mám opět novinky. Ta nejpodstatnější ale není vidět - zítra se u nás začíná s vnitřními omítkami, takže dokumentace vnitřních rozvodů byla přesně načasována. Prošel jsem si stavbu - již je zatepleno podkroví, zkompletována střešní okna a dokončeny všechny el. rozvody + rozvod EZS. Nicméně i přes zmíněný postup je jasné, že s žádným velkým předstihem s dokončením počítat nelze (teplá zima zřejmě sváděla k přehnanému optimismu).

Rozvody v kuchyni                                        Podkroví včetně drátů EZS                            Obývací pokoj

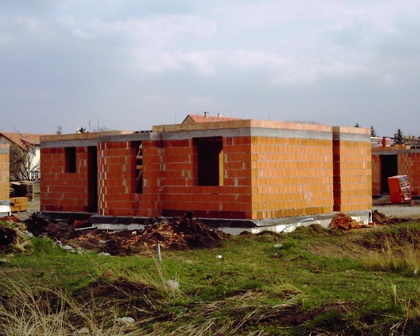

3.8.2007 Dnes se konal odložený kontrolní den. Mám tak k dispozici další informace o postupu prací. Předně byla dodána střešní okna (a poněkud předčasná výzva k zaplacení páté splátky tak nabyla svého smyslu) - tato změna je zřetelná i navenek. Uvnitř stavby jsou dokončeny rozvody vody a ústředního topení, v podkroví příčky (vše je z cihelného zdiva, nikoliv sádrokartonu jak jsem očekával). Moje obavy ze střešních oken (t.j. že oproti arkýři zmenšují použitelnost pokoje) se nenaplnily - spád střechy je poměrně ostrý a ložnice vypadají velmi dobře. Mailem přichází informace o změně v projektu - schody do podkroví nebudou betonové s obložením, ale celodřevěné. Pro mne dobrá zpráva (na stavbě samotné zas tak rádi nejsou - znamená to, že do patra budou ještě dlouho lézt po provizorním žebříku).

Kontrolní den 3.8.2007                                    Rozvody v dolní koupelně                            Okna v podkroví

25.7.2007 Kontrolní den na stavbě se nezdařil, pan stavitel nemohl. Nicméně střešní okna stále nejsou na svém místě, čili podmínky pro splacení páté splátky splněny nejsou. K jejich montáži by mělo dojít hned v následujícím týdnu, kdy bych snad i mohl zopakovat kontrolní den - rád bych si při té příležitosti fotograficky zdokumentoval rozvody, dokud nejsou pod omítkou.

15.7.2007 V emailové schránce na mne opět čeká výzva k zaplacení další části kupní ceny. Uvnitř už jsou vidět rozvody topení - ostatně od teď se asi většina aktivit bude přesouvat dovnitř. Líbí se mi dezén oken - jde o imitaci světlého dubu a vypadá to na pohled i omak velmi pěkně, zejména díky zaoblenému profilu rámu. Otvor pro střešní okno (nejsou dosud osazena) je stále přichystán i pro to, které nechci - ostatní detaily střechy jsou již dokončeny.

1.7.2007 Stejně si to evidentně dokončili po svém, jak je vidět na snímku z neděle. Protože ale chybí malý i malý kousek u štítu, budou se zřejmě ještě k téhle střeše vracet... Se společností Vaxum jsme dal dohromady specifikaci pro dveře. Tentokrát se do Brna nejelo, stačili Průhonice.

30.6.2007 Dnes tedy definitivně přestává pršet do "našeho" domu - zrovna jsem zastihnul pokrývače v akci. Jižní strana je již hotova, nyní severní. Jediné co mi nesedí, je, že jsme se dohodli na vypuštění oken v místnosti 202 a zde si řemeslníci evidentně nechávají otvor připraven... Zavolal jsem staviteli z Rastasu ale již o tom věděl.

30.6.Pokrývání střechy                                    Střecha - stav k 1.7.                                     Střecha - stav k 15.7.

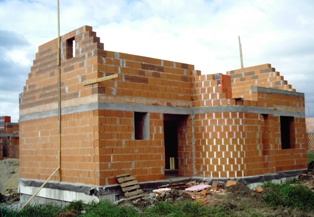

10.6.2007 Další velké změny - tesaři již dokončili krov, krbový komín je také již kompletní a hlavně - jsou již instalována okna a dveře. Překvapilo mne, že se valná většina majitelů shodla na jedné variantě střešní krytiny - tmavě červené - a snad jen dvě či tři střechy budou jiné (včetně naší - břidlicově černá). Ještě bude zajímavé, jaký bude většinový názor na fasády. A nepřehlédnutelné je také vyčištění křoví u cesty, kde nyní dominují nové stromky...

Práce na krovu                                                Pohled od hlavní cesty                                  O týden později

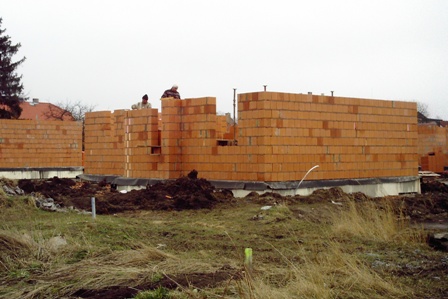

29.5.2007 Tesaři se již nezadržitelně blíží - krov má nyní i sousední dům - a také přibývají další drobnosti. Největší zajímavostí ale dnes je, že mi z Rastasu zavolali a měli připomínky k mému publikování. No, netvrdím, že moje poznámky jsou absolutní pravda, ale jak to jako jejich zákazník (a to doposud stále spokojený) vidím a cítím, tak to také píšu.

Základ sloupku                                               Krovy (zatím jen jinde)                                   Komín krbu

13.5.2007 Dnes jsem se už musel trochu přemáhat - přišla mi totiž objednávka na další nadstandard - prostorový termostat ke kotli (Honeywell CM700, což je asi dobrá volba) + stavební úpravy (míněno asi natažení 10m kabelu od kotle do obýváku). Prostorový termostat není totiž součástí standardu. Takže k doplatku kotle musím přičíst ještě další náklady (21k + 5k). Na stavbě samotné přibyly příčky v přízemí - na obrázku je pohled do budoucí kuchyně a pohled oknem z kuchyně ven. Objevil se mi nový problém - úvěr jsem totiž nezačal čerpat včas, ale spravila to jedna návštěva v bance.

Virtuální koupelna                                            Kuchyně ve skutečnosti                                Výhled  na sever

29.4.2007 Vypečená akce s výletem do Brna (D1: cestou tam utržená dobytčata a cestou zpět hořel autobus a tak jsme se trošku pozdrželi...). Jak jsem se zmínil, obklady a dlažby zadal Rastas firmě Vaxum a.s., která zařídila Svět koupelen v Bauhausu Brno pro vypracování návrhu a dodávky obkladů (dlažeb, zařizovacích předmětů atd). A tak jsme jeli autem do Brna (vše na náklady Vaxumu), dostali jsme svačinu i oběd, prohlédli jsme si brněnský hrad.....a také jsme dali dohromady ty dlaždice. Bohužel ty, co byly vybrány jako standard, vůbec na místě in natura neměli,  jen jako katalog... Jinak vana, umyvadlo Jika, atd. žádné excesy. Doma jsem si propočítal, že bych se do 2 tisíc doplatku měl vejít.

  Únor 07                                                             Březen 07                                                         Duben/květen 07

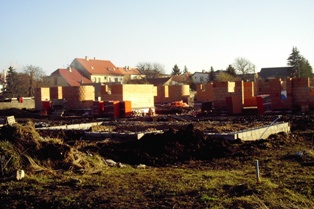

24.4.2007 Jsou vyzděny štíty a u prvních domů je již vidět krov včetně krytiny. Pomalu se vyjasňuje jak budou domky vypadat prostorově. Trochu víc místa kolem sebe by si zasloužily...

Rastas mne upomíná - podle jejich dat jsem nezaplatil druhou splátku. Obratem zasílám výtah z výpisu mých odchozích plateb a doufám, že si mne vyhledají ve svých záznamech. Číslo účtu souhlasí a variabilní symbol jsem také zaplatil.... Vyjasnilo se rychle - přehlédnutí v účtárně.

Téměř současně přichází detaily ke kotli - bez doplatku je to průtokový Protherm Leopard, se zásobníkem to bude těch očekávaných + 20k (splatných ihned...). Volím nakonec Protherm ale s externím zásobníkem. Co se mi ale stále nezdá je výkon kotle, přeci jen mi přijde pro domek se ztrátou kolem 12kW kotel 9-23kW předimenzovaný. Protože mi ale ani v Prothermu samotném moc nepomohli, nechávám to tak.

16.4.2007 Tak tentokrát je přichystané překvapení kladné - Rastasem najatá firma pro obklady nás zve do Brna (na svoje náklady) abychom si v tamním Bauhasu vybrali ten správný dekor. Předem jsem avizoval, že nemíním uhnout ze standardu, ale asi vědí co dělají, neboť jim to nevadilo a mám přijet. Uvidíme, zda se i po výletu udržím v rozpočtu...

30.3.2007 Rastas požádal o úpravu splátkového kalendáře. Díky mnohem rychlejšímu postupu zřejmě potřebují platit dodavateli v rychlejším sledu. Téma ochranná zídka - díky nedalekému rybníku se potůček čas od času vylívá z břehů a bez úpravy břehu to nepůjde. Nakonec jsme se dohodli na vložení krátkého odstavce o tom, že tam bude. Dosud totiž ve smlouvě nic takového nebylo. Obratem mi přišla výzva k zaplacení další splátky (350k), protože domek už má zabetonovaný věnec.

Téma nadstandardy - bráním se tomu jak můžu - pouze jsem nechal odstranit střešní okna (plánuji tam šatnu, navíc to je mínus položka) a naopak přesunout dveře (místo z předsíně do kuchyně budou do obýváku). Zatím jsem na -1.5k ale to se změní - kotel totiž vlastně ve standardu žádný není, jen cena 22k a to je "nějaký za tuto cenu".  Chápal jsem to dosud jako nějaký Junkers. Čili nyní bude nutné vybrat kotel a protože asi nebudu chtít průtokový, bude to stát asi dalších cca 20k navíc.

18.3.2007 Všechny domky mají minimálně věnec. Domky druhé etapy už dokonce mají strop a staví se štíty a dnes byla většina dělníků vidět na základech pro řadové domky. Začíná to být staveniště opravdu velkých rozměrů.

3.3.2007 Zídka se prý bude provádět až s komunikací. Blokační podmínky banky, omezující možnost čerpání úvěru jsou již prý vyřešeny (šlo o dodání řady dokumentů otázky pojištění stavby atd. - vše řešil Rastas)

25.2.2007 Emailem mi dorazila výzva k zaplacení první splátky (700k). Podle smlouvy je k tomu Rastas oprávněn, pokud je dokončena základová deska a obvodové zdivo do výše 1m. Jak je vidět, za 14 dní znatelně pokročili a zdivo je určitě výše jak 1 metr. Stále mi ale není jasné, jak to dopadne s tou zídkou... Její budování není zcela jisté a ani není vidět nejmenší náznak, že by k tomu mělo dojít.

             Duben 06                                                          Květen 06                                                        Prosinec 06                                                      Leden 07

17.2.2007 Většina domků první a druhé etapy je již do výše nadpraží. I v sobotu se tam pracuje (zima jim vlastně neuvěřitelně přeje, dnes bylo vyloženě teplo, alespoň 10°C, slunečno). Pouze "naše" domky u potoka jsou ve stadiu základy, bez základové desky... Nyní začíná být zřejmé, jak velmi hustě jsou domky na sobě nalepeny, bude to trochu "šmoulov".  Zřejmě se bude dělat cesta - je vybagrováno. Staveniště je rovněž oploceno - asi by cihly mizely velmi rychle.

3.2.2007 Začátkem února se opět něco děje. Nejprve dostávám seznam možných úprav (od přesunutí příčky až po dostavbu garáže) včetně ocenění. Následuje pokyn vybrat krytinu. Volím šedočernou břidlicovou (Bramac). Na stavbě už zahájili i "moje" základy - byť opěrná zídka není a asi nebude.

13.12.2006 Setkáváme se nad požadavky na nadstandardy. Nemám víceméně nic zásadního, ale je zřejmé, že průchozí předsíň je zbytečná a také střešní okna v ložnici. Překvapilo mne, že je Rastas ochoten akceptovat i podstatné změny (samozřejmě za příplatek). Mám tu také první obrázky ze stavby. Všechny domky již mají základovou desku alespoň rozestavěnu, pouze 17 a 18 ještě ne (nejbližší platba podle smlouvy bude po dokončení základové desky a vystavění obvodového zdiva do výšky 1 metru).

26.10.2006 První drobný zádrhel. K podepsání smlouvy o smlouvě budoucí se dostáváme až  26.10. Mělo to být do 3 měsíců od rezervace, ale kvůli průtahu s převodem pozemků na Rastas se to opožďuje. Uklidňuje mne ale, že na poli se již objevují první známky prací (inženýrské sítě). Další zádrhel. Posun termínu dokončení kvůli přípojce elektřiny od ČEZ – zřejmě nestihnou přípojku a tedy nebude možno provést kolaudaci, ač dům samotný již bude hotový. Chvíli diskutujeme, smlouva je nakonec uzavřena s původním termínem a s výhradou přípojky.  Vydáno stavební povolení.

20.6.2006 platím nevratnou zálohu 60.000,-, a 14.8.2006 podepisuji žádost o hypoteční úvěr. Vše dojednal u KB zástupce firmy Rastas a slíbil také odstranění všech blokačních podmínek, které zatím neumožňují čerpání peněz z úvěru (jde o řadu dokumentů, které mají být KB dodány). Financování je po etapách - firma vždy kus postaví, banka ocení a následně pošle peníze (stavba je zárukou za úvěr).

Úplný začátek.

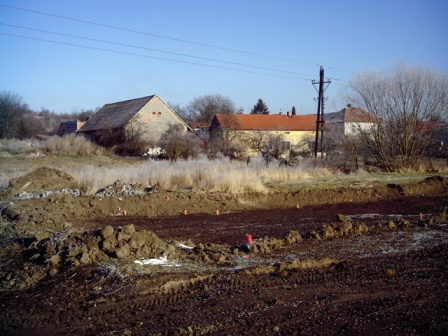

22.4.2006 Úplným začátkem pro mne osobně byl právě tento den - to jsem totiž definitivně kývnul na prodej chaty (domeček č.1).  Během měsíce se prodej uskutečnil a protože nový majitel použil úvěr, měl jsem brzy peníze na účtu. Začal jsem hledat jak s nimi naložit...30.5.2006 jsem v realitním magazínu objevil inzerát výstavbu domků v Nučicích. Malé domky, malé pozemky, jednotný vzhled (variace na téma Domino, který vznikl ve spolupráci firmy Velux a G-Servisu, dokonce pro rok 2006 byl k kategorii malých domů vyhlášen vítězem...) a v Nučicích (hledal jsem jen na západ od Prahy). Volný už byl jen poslední domek v první etapě, úplně na konci u Radotínského potoka. Číslo 17.

          Vizualizace obdobného domku

             Historie domečku č.2:

V okamžiku, kdy jsem na webu jsem našel diskusi nad nabídkou firmy Rastas (výstavba domků v Nučicích)  - ve které šlo v ní hlavně o to, jestli někdo nemá s touto firmou nějakou zkušenost a jestli to celé není blamáž - jsem už měl jeden z domů objednaný. No a tak je tato stránka mým pohledem na celou transakci...
